M4S — La rénovation engagée
Méthode

Travailler dans
des logements habités

Sur la quasi-totalité de nos opérations, le locataire reste chez lui pendant les travaux. Un foyer en fonctionnement, une crèche en exploitation, une école qui rouvre : c'est la contrainte dominante, et elle se traite avec des documents, pas avec des intentions.

Plan d'élévation d'une façade percée de nombreuses baies.
Photographie d'illustration — Amsterdam City Archives, Unsplash.
Planche de carnet de menuiseries M4S : élévation cotée d'une fenêtre, sens d'ouverture et tableau des performances.
Carnet de menuiseries extérieures, planche d'un repère. Élévation vue de l'extérieur, cotes en millimètres, sens d'ouverture, et le tableau qui engage : système, teinte, vitrage, Uw, affaiblissement acoustique, classement AEV. Document M4S, dossier d'exécution.

Les documents qui tiennent le chantier

Un chantier en site occupé ne se pilote pas à l'oral. Trois imprimés reviennent sur chaque opération : l'avis de passage déposé chez l'occupant, la fiche d'autocontrôle remplie par le poseur, et la fiche de non-conformité quand un point ne passe pas. Ils sont numérotés, archivés, et joints au dossier des ouvrages exécutés.

Extrait de l'avis de passage M4S : ce qui est demandé à l'occupant et les engagements de l'entreprise pendant l'intervention.

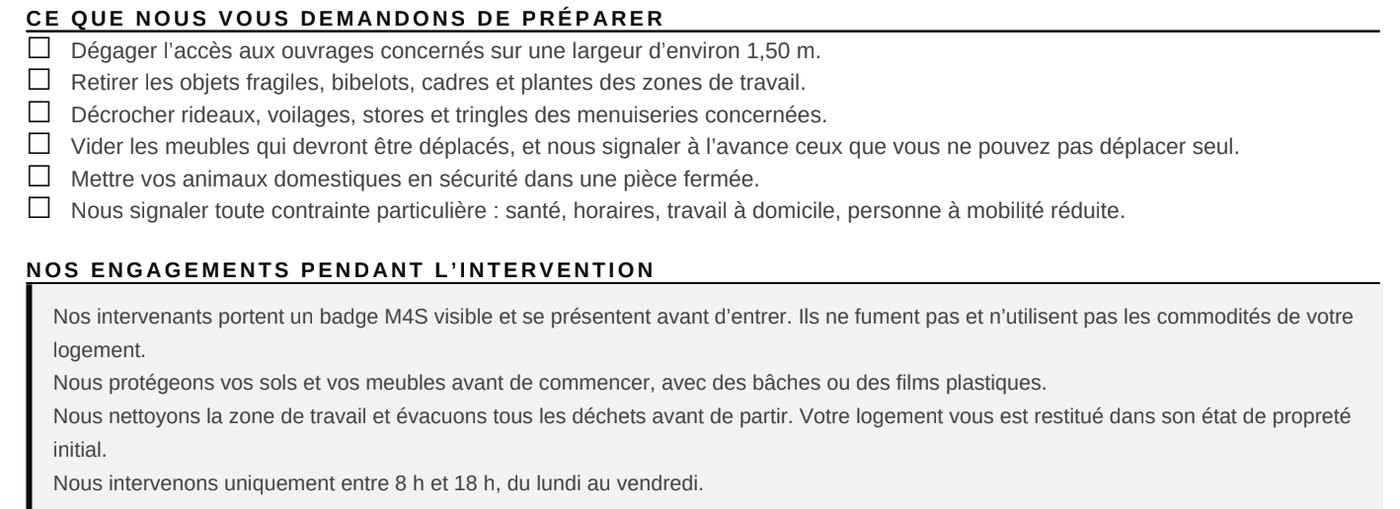

IMP-01 — Avis de passage. Déposé en boîte aux lettres et affiché sur la porte palière avant l'intervention. Il dit ce que nous demandons de préparer, et ce que nous nous engageons à tenir.
Extrait de la fiche d'autocontrôle M4S : points de contrôle avant la pose, avec colonnes conforme, non conforme et sans objet.

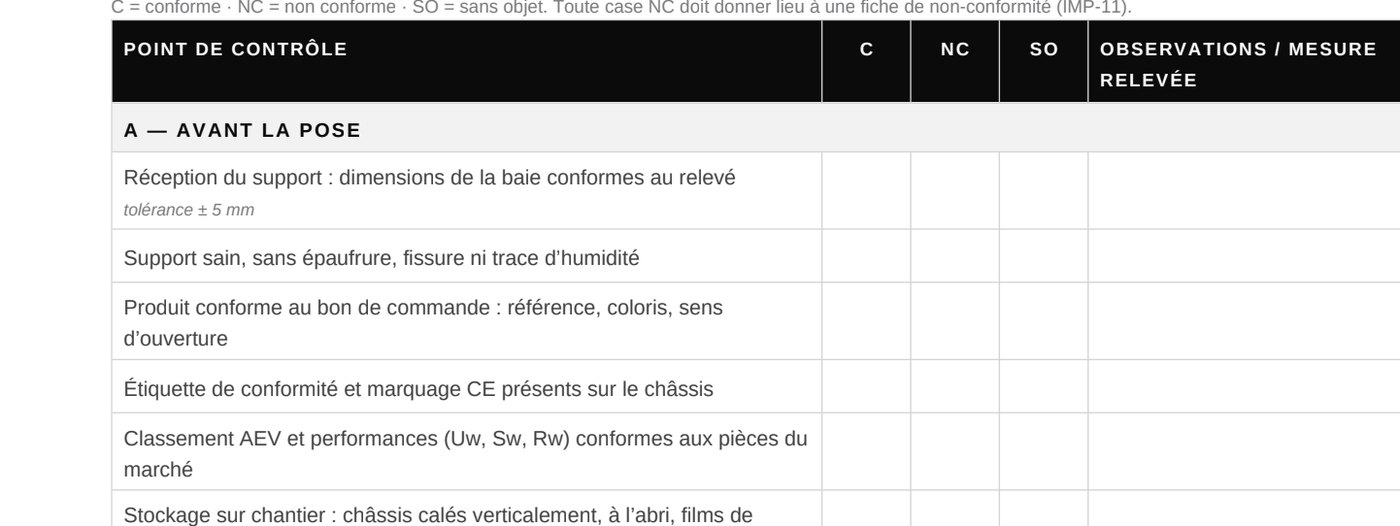

IMP-08 — Fiche d'autocontrôle. Une fiche par logement. Réception du support, conformité du produit au bon de commande, marquage CE, classement AEV, stockage. Toute case « non conforme » ouvre une fiche de non-conformité.
Ce que ces documents montrent. Les exemplaires reproduits ici sont vierges de toute donnée d'occupant, de maître d'ouvrage et d'adresse de chantier. Le gabarit est celui réellement employé sur nos opérations.
13 imprimés

Un jeu numéroté

De l'avis de passage à la levée des réserves, chaque étape a son document, en double exemplaire, classé par logement.

38 points

Autocontrôle

Une fiche par logement, six phases, tolérance de ± 5 mm sur les dimensions de baie, mesures relevées et inscrites.

Doléances

Traçabilité

Toute réclamation d'occupant est enregistrée, qualifiée, horodatée, et close sur confirmation de l'occupant.

12 seuils

Paramétrage

Les délais et horaires sont relevés dans le CCTP, le CCAP et la charte de chantier du maître d'ouvrage avant impression des imprimés.

Déroulé

Ce qui se passe dans un logement

Du premier contact à la clôture
ÉtapeDocumentQui signe
Annonce des travaux à l'occupantAvis de passageM4S
Passage sans réponseAvis de passage en votre absenceM4S
Information collectiveAffiche d'information chantierM4S
Relevé et programme du logementFiche de travaux par logementM4S et occupant
Avant interventionÉtat des lieux contradictoireM4S et occupant
Remise de clésBordereau de remise de clésM4S et occupant
Contrôle de la poseFiche d'autocontrôle, 38 pointsM4S
Fin d'interventionQuitus d'intervention en logementOccupant
RéclamationFiche de doléanceM4S
Écart constatéNon-conformité et levée de réserveM4S et émetteur
Accueil des équipesAccueil sécurité — site occupéM4S
ÉvacuationRegistre de suivi des déchetsM4S

À la réception, le sous-dossier constitué par logement alimente directement le dossier des ouvrages exécutés.

Ce que ces imprimés ne remplacent pas. Ni le PPSPS, ni le plan de retrait amiante, ni le registre-journal du coordonnateur SPS, ni les procès-verbaux d'essai par prestataire indépendant, ni le procès-verbal de réception du maître d'ouvrage, ni les bordereaux de suivi de déchets. Le quitus atteste de la fin d'intervention dans un logement ; il ne vaut pas réception au sens du marché. Si un marché impose ses propres modèles, ce sont ceux du maître d'ouvrage qui s'appliquent.
Contrôle

L'autocontrôle de la pose

Une fiche par logement, jointe au dossier des ouvrages exécutés. Toute case non conforme ouvre une fiche de non-conformité.

Phase 01

Réception du support

Dimensions de la baie conformes au relevé, tolérance ± 5 mm. État du gros œuvre, présence des réservations.

Phase 02

Dépose

Protection des sols et du mobilier, dépose soignée de l'existant, évacuation.

Phase 03

Pose et fixation

Aplomb vérifié sur les deux montants, mesure relevée. Niveaux, équerrage, nombre et position des fixations.

Phase 04

Étanchéité

Calfeutrement continu, joints, essai d'aspersion ou contrôle visuel après la première pluie.

Phase 05

Vitrage et quincaillerie

Calage du vitrage, réglage des ouvrants, essai de manœuvre, contrôle des organes de sécurité.

Phase 06

Finitions

Habillages, reprises de tableau, nettoyage. Reportage photographique avant, pendant et après.

Engagement

Nos règles de tenue

Un imprimé rempli vaut preuve

Un imprimé vierge ne vaut rien. Chaque document est daté, signé et nominatif.

Le double exemplaire est systématique

Un pour l'occupant ou le maître d'ouvrage, un pour le dossier de chantier.

Le classement se fait par logement

Pas par type de document. C'est ce qui rend le dossier opposable à la réception.
